» » » Сонячна електростанція в селі Мала Білозерка

Сонячна електростанція в селі Мала Білозерка

20.07.2020

Генпідрядник: ТОВ «ЕДС-ІНЖИНІРИНГ»
Адреса: село Мала Білозерка, Василівський район, Запорізької області.
Назва: СЕС "МАЛА БІЛОЗЕРКА — 19,5 МВт"

Основні техніко-економічні показники:

  • встановлена потужність фотоелектричних модулів — 22,5 МВт;
  • інверторна потужність станції — 19,5 МВт;
  • фотоелектричні модулі RISEN — 66 232 шт;
  • потужність одного модуля — 345 Вт;
  • трансформаторні підстанції ТМГ-35/0,48 кВ, 2000 кВА — 11 шт;
  • стрінгові інвертори ABB PVS-120-TL потужністю 120 кВт — 162 шт;
  • обсяг річної генерації електроенергії — 29 787 МВт·год;
  • скорочення викидів СО2 за рік — 16 594 тони.

Передача згенерованої електроенергії змінного струму у загальну мережу дистрибуційної компанії за «зеленим» тарифом передається через розподільчий пункт РП 35 кВ.

Генеральним підрядником будівництва СЕС виступило ТОВ "ЕДС-ІНЖИНІРИНГ", яке має великий досвід у будівництві сонячних електростанцій на території України. Компанія працює в енергосекторі з 2010 року, має сертифікат ISO 9001 та інші сертифікати і дозволи, необхідні для виконання робіт подібного класу.

При реалізації проекту будівництва СЕС було виконано наступні роботи:

  • інженерні геодезичні та геологічні вишукування;
  • розробка схеми видачі потужності;
  • підготовка завдання на проектування;
  • виконання розрахунку для отримання містобудівних умов і обмежень;
  • розробка проектно-кошторисної документації;
  • підготовка дозвільних документів на будівництво станції;
  • будівельно-монтажні роботи;
  • підключення побудованої СЕС до мережі;
  • оформлення членства в ОРЕ та затвердження «зеленого» тарифу;
  • сервісне обслуговування СЕС.

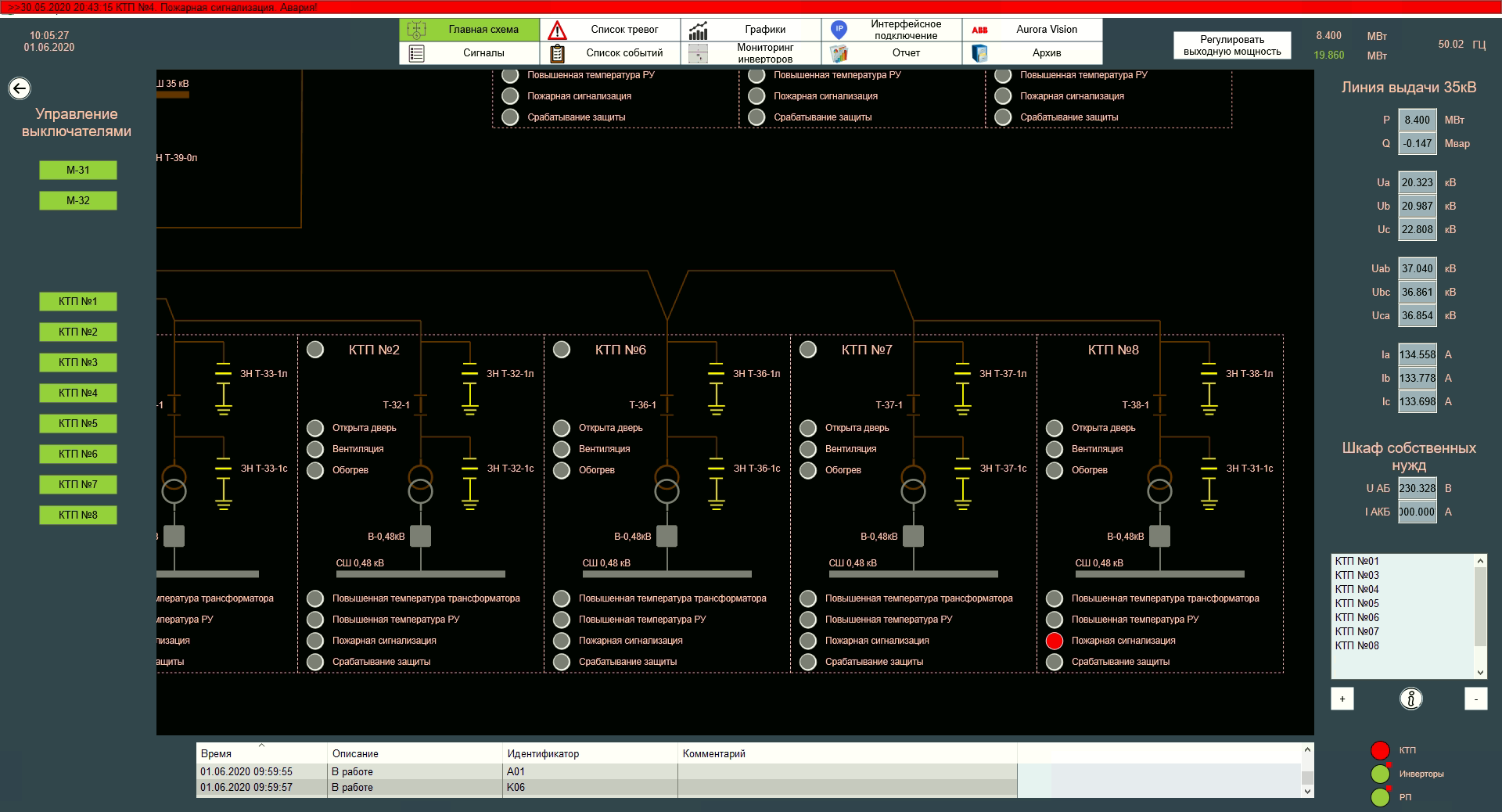

В якості автоматизованої системи диспетчерського керування використано SCADA zenon зі стандартизованим проектним рішенням СЕС серії “Stella”, яке дає можливість збирати всю інформацію першої необхідності для загального моніторингу та керування станцією.

Програмний пакет включає в себе:

  • розроблений проект СЕС серії "Stella";
  • середовище проектування та виконання zenon Supervisor на 2048 змінних;
  • модуль ведення архівів Historian;
  • модуль розширених трендів Extended Trend;
  • модуль топологічного зафарбовування ліній Automatic Line Coloring;
  • драйвер передачі даних по протоколу Modbus RTU/TCP-IP, IEC 60870-5-101_104;
  • шлюз передачі даних в енергомережу Process Gateway IEC60870 Slave.

Будівництво станції, від отримання дозвільних документів до підключення в енергомережу, зайняло п’ять місяців. Таких стислих строків будівництва вдалось досягти за рахунок наявності у ЕДС-ІНЖИНІРИНГ власної будівельно-монтажної техніки та постачанню на об’єкт електротехнічного обладнання власного виробництва.

Орієнтовний термін окупності станції – 5 років.
